—馬金鋪G213及周邊交通優化工作簡報
馬金鋪片區國道213計劃于今年下半年通車,屆時,馬金鋪片區將能夠快速暢連昆明市高速公路網系統,但部分路段受征地拆遷影響,國道213改擴建工作無法完全按照規劃實施,道路是否暢通與片區的開發建設緊密相關,現如今“窘迫”的道路狀況能否支撐產業開發?是否能滿足日益增長的交通訴求?近日,昆明市政工程設計研究院(集團)有限公司交通分院受昆明高新技術產業開發區規劃建設局委托,就這一問題展開了深入的調查和研究。

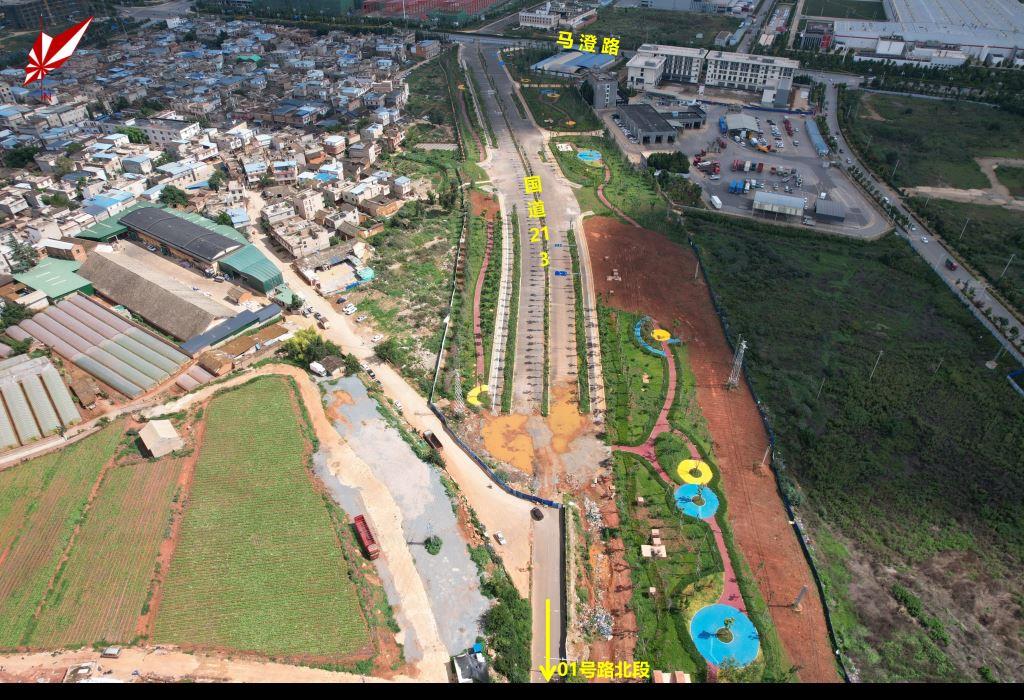

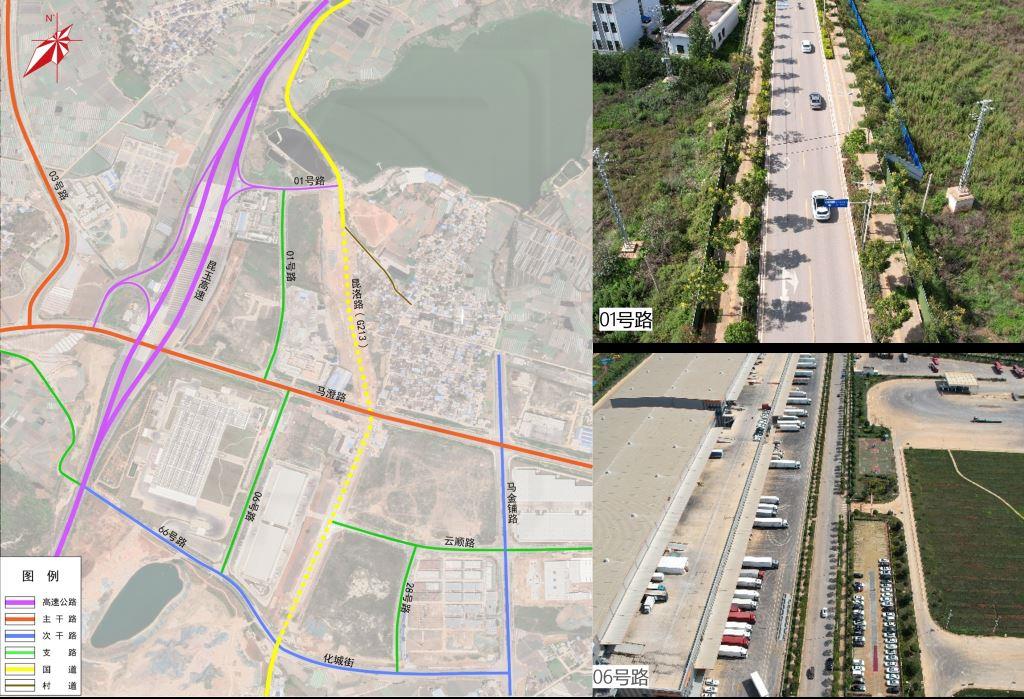

目前由于G213封閉 ,馬金鋪01號路、06號路承擔了片區縱向骨架路網功能,形成“兩橫兩縱一對外”的骨架路網,但 01號路、06號路作為城市支路,現狀為雙向2車道,上/下高速的所有交通流量均由該道路承擔,且片區貨車較多,該道路現狀交通壓力較大。

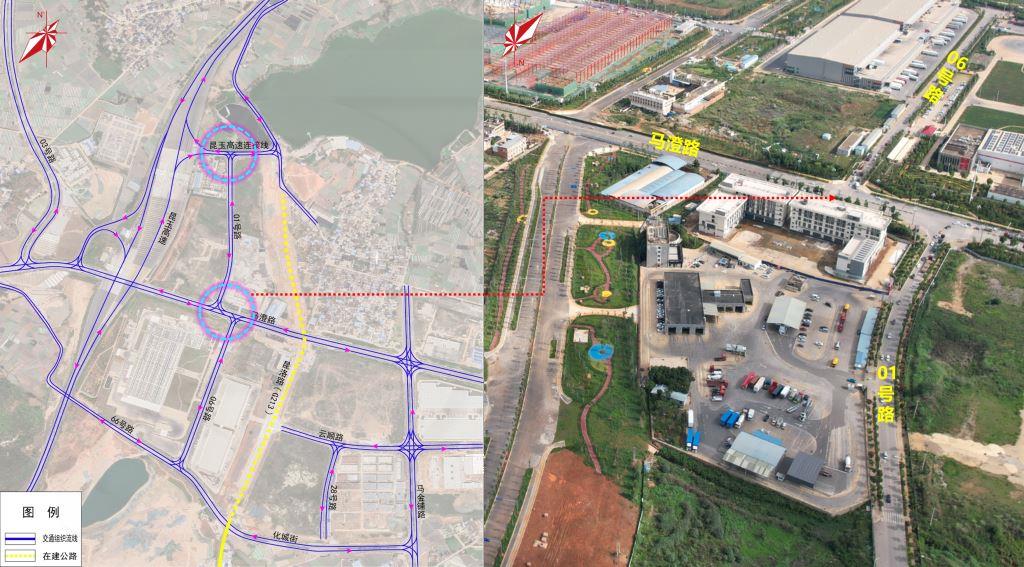

一方面G213通車后將重新承擔交通出行主通道的功能, 01、06號路也將恢復原有的服務功能,片區的交通組織和沿線的交叉口控制形式將不再適用;另一方面G213部分路段及路口區域由于征拆原因無法按照原設計圖紙實施,對應交通組織需要結合實際調整。而周邊片區的01號路北段、06號路由于G213建設期間車輛繞行導致交通設施損壞嚴重。綜合以上問題,需結合此次通車前的問題摸排,對應進行G213設計方案修改以及片區交通改善。
昆明市政工程設計研究院(集團)有限公司交通分院對通車后的交通變化和影響進行了預測及評估,并從三大方面提出改善措施:一是進行區域交通組織調整,對馬澄路沿線及周邊交叉口組織形式進行統籌考慮,合理采用信號控制或右進右出形式。二是對新建213路段沿線路段及交叉口的渠化,結合實際道路條件設計進行優化。三是對新建213路段兩側地塊開口進行交通組織,重新制定項目地塊開口的進出組織方案。
8月4日高新區規建局組織開發建設服務中心、交警六大隊、新基公司等單位共同聽取了評估及改善方案的初步成果。參會單位非常認可本次方案的評估結果,并對改善方案提出了適當擴充研究區域,合理考慮慢行過街需求,結合實際精細化設計的修改意見。后續昆明市政工程設計研究院(集團)有限公司交通分院將在此基礎上近遠結合提出改善深化方案,在細化213沿線交通改善方案的同時,對片區路網提出合理的優化建議,改善貨運及日常出行,有針對性的提升高新區的交通環境。
